撸起袖子加油干——记欣欣向荣2021年年度大修

2021 年 10 月 31 日



重庆的九月,骄阳似张火伞,天空亮得耀眼,欣欣向荣公司2021年大修工作激战正酣。清晨,各种型号的工程车辆纷纷开拔进厂,穿着各色检修服的施工人员陆续进入,吊装作业紧张有序、切割作业火花四溅......

任务重时间紧,也要有必胜的信念。本次年度大修在维修项目外,还将同时进行二工段连续化作业改造项目,作业面广、时间紧、任务重,难度不言而喻。为了打好这场攻坚战,大修领导小组要求各分项目负责人提前做好“两个方案、四张表”——施工方案、安全方案、材料表、机具表、人员表及施工进度甘特图,并组织充分论证,合理调度,为确保大修工作安全、保质、保量、如期完工奠定坚实基础。

工艺技术和设备技术人员加班加点,确保按时提交设备及材料的申购计划;采购部对每项申购物资建档管理,核查进度,及时跟催,保障了设备和材料准时到位,未曾耽误工期。

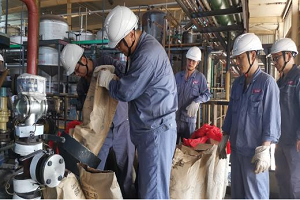

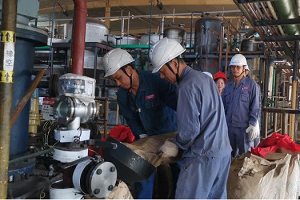

不分你我,齐力检修。在大修领导小组的统一安排下,全厂员工进入“一级备战”状态,“人尽其用”,打破部门界限,以项目为准进行重新合理分配。欣欣向荣公司以及外协施工单位的人员,各司职责,分工合作。厂区内随处可见穿着各色工作服的作业人员,有的一群人用手拉葫芦小心地吊起设备,慢慢推向安装位置;有的拿着刷子为管道除锈刷漆;有的提着水泥桶准备给设备浇筑基础;有的作为监护人员时刻注意着施工安全......

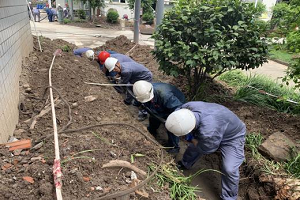

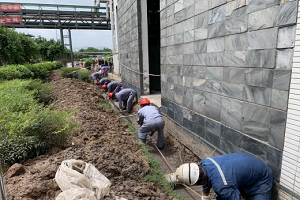

为了铺设长达260米的ZRYJV-3*185+2*70的电缆,各部门同事积极支援,一个挨着一个,应着指令,一米一米的将电缆连接到总配电室和分配电室之间。团结就是力量,没有欣欣向荣人克服不了的困难。



牢守安全红线,保障检修顺利完成。化工生产的特点决定了设备检修作业具有作业复杂,技术性强、风险大的特点。安全管理人员终日在现场穿梭,办理作业票证,落实安全措施,监管安全作业。针对动火作业、登高作业、受限空间作业等特种作业,项目负责人、安全员均到现场落实安全措施,安排专门的监护人进行监护,一旦发现施工中有影响安全的行为就及时制止并督促改正。

大修期间,行政值班经理每天四次到作业现场进行检查,尤其是重点核查特种作业。行政值班经理作为“最后出厂的人”,每天收工后要对现场再次检查,确保收工规范方才能离厂。

按时完工,顺利投产。在大修领导小组的指挥和全体员工共同努力下,本次年度大修暨二工段连续化改造项目按时完工,于9月30日9:00高压缩合投料生产。



改造后的二工段实现了连续化生产,有效简化了岗位的操作流程,大大降低了岗位员工的劳动强度,改善了工作环境。

年度大修项目为欣欣向荣公司实现2022年生产经营目标奠定了坚实的基础。在32天内顺利完成如此艰巨的检修和改造项目,达成了“不可能完成的目标”,是对欣欣向荣公司组织能力的检验,更是肯定。

相信在总经理办公会的领导下,全体员工践行欣欣向荣价值观和使命宣言,“力出一孔,利出一孔”,欣欣向荣定能走得更远、更久。
